Предприятие может фактически выпускать продукцию в России, иметь производственную площадку, оборудование и штат, но столкнуться с трудностями еще до подачи заявления. Обычно проблема возникает не из-за отсутствия одного обязательного файла, а из-за того, что документы собираются без единой логики.
Конструктор использует одну версию спецификации, технолог — другую конфигурацию изделия, а сотрудник, работающий в ГИСП, берет наименование из коммерческого каталога. В результате каждый документ по отдельности выглядит правдоподобно, но весь пакет описывает несколько разных вариантов продукции.

В этой статье разберем, какие группы документов обычно требуются для включения продукции в Реестр Минпромторга, с чего начинать подготовку, как распределить работу между подразделениями и избежать повторной переделки уже заполненных справок.
Что означает подготовка пакета для производителя
Подготовить пакет — значит документально описать конкретную продукцию и показать, как она производится.
Из документов должна прослеживаться понятная последовательность:
продукция → состав изделия → технологические операции → производственные ресурсы → контроль → готовый результат.
Технические условия, паспорта и чертежи отвечают на вопрос, что выпускает предприятие. Спецификации раскрывают состав. Технологическая документация показывает, как изделие производится. Справки об оборудовании и персонале подтверждают возможность выполнить заявленные операции. Документы подрядчиков объясняют, какая часть процесса находится вне предприятия.
Для руководителя это означает, что проект нельзя свести к административному сбору файлов. Он затрагивает технические, производственные, кадровые, договорные и организационные данные.
Мини-вывод: пакет должен отражать реальную производственную систему, а не набор документов, собранных разными подразделениями независимо друг от друга.
Кому и в каких ситуациях это актуально
Такая подготовка необходима производителям, которым требуется подтвердить российское происхождение конкретной продукции и сформировать реестровую запись.
Особенно внимательно следует планировать проект, если:
предприятие подает заявление впервые;
планируется включить несколько моделей или исполнений;
продукция неоднократно модернизировалась;
документация разрабатывалась разными подразделениями;
часть операций выполняют подрядчики;
используется несколько площадок;
оборудование арендуется;
производство распределено между связанными организациями;
включение требуется к определенной закупке или контракту;
документы ранее готовились для другой модификации изделия.
Объем работ зависит не столько от количества файлов, сколько от сложности производственной схемы. Одно многокомпонентное изделие с несколькими подрядчиками может потребовать больше подготовки, чем целая линейка, выпускаемая по единому маршруту.
Мини-вывод: чем сложнее кооперация и история изменений продукции, тем важнее заранее определить границы проекта.
Что проверить до начала проекта
До заполнения справок необходимо установить исходные данные. Иначе каждое подразделение будет работать со своей версией продукции.
Чек-лист «Что проверить до начала проекта»
Определено точное наименование продукции.
Зафиксированы модели, серии, исполнения и модификации.
Понятно, какие изделия войдут в проект, а какие останутся за его пределами.
Установлена фактически выпускаемая конфигурация.
Подобран и проверен код ОКПД-2.
Определены применимые требования.
Составлен перечень операций, которые потребуется подтвердить.
Отделены собственные операции от подрядных.
Проверены права на производственные помещения.
Составлен актуальный перечень оборудования.
Определены сотрудники, участвующие в подтверждаемых операциях.
Найдены актуальные КД и ТД.
Выявлены документы, требующие корректировки.
Назначен руководитель или координатор проекта.
Определен порядок согласования новых редакций.
Проверены доступ в ГИСП и электронная подпись.
Если предприятие не может уверенно ответить на несколько ключевых вопросов, переходить к заполнению заявления рано. Сначала необходимо устранить неопределенность в продукте, производственном процессе и составе доказательств.
Мини-вывод: до начала проекта нужно зафиксировать единую версию продукции и производства.

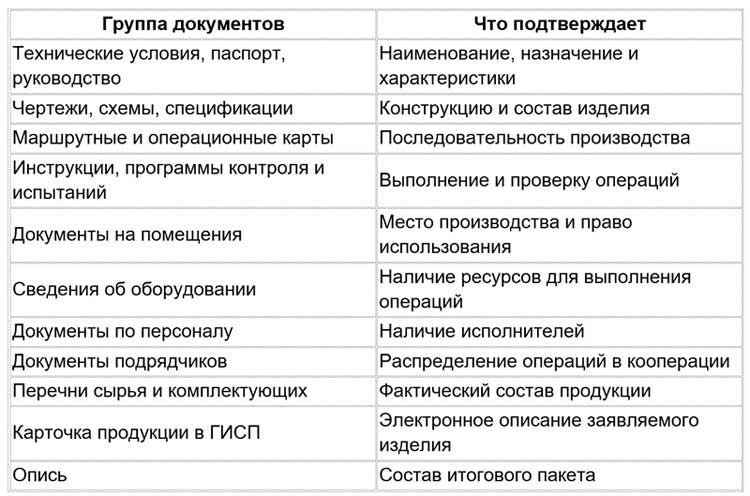

Какие данные и документы понадобятся
Единого универсального перечня для любой продукции нет. Точный состав зависит от применимых требований и производственной модели. Однако основные группы повторяются.

Документы на продукцию
Эта группа должна однозначно показать, какое изделие заявляется.
Особого внимания требуют:
полное наименование;
модель и серия;
обозначение;
назначение;
технические характеристики;
комплектность;
связь модификаций между собой.
Если ТУ относятся к одной конфигурации, паспорт — к другой, а спецификация — к третьей, остальные документы будут строиться на противоречивых данных.
Конструкторская документация
Конструкторские документы определяют состав изделия. Обычно наиболее значимы сборочные чертежи, схемы, спецификации и ведомости покупных изделий.
Именно на их основе формируются перечни сырья, материалов и комплектующих. Если спецификация устарела, ошибка перейдет в расчеты, закупочные сведения и технологические документы.
Технологическая документация
Технологические документы должны показывать:
какие операции выполняются;
в какой последовательности;
на какой площадке;
на каком оборудовании;
какими сотрудниками;
каким способом контролируется результат.
Недостаточно указать, что предприятие «осуществляет сборку». Необходимо раскрыть конкретный производственный маршрут.
Производственные ресурсы
Документы на площадки, оборудование и персонал подтверждают возможность выполнить описанный процесс.
По оборудованию обычно фиксируются:
наименование;
модель;
заводской или инвентарный номер;
место установки;
основание использования;
технологическая функция.
По персоналу важно показать не общую численность, а участие сотрудников в конкретных операциях.
Документы подрядчиков
Если подрядчик выполняет значимую операцию, его необходимо встроить в общую производственную схему.
Следует установить:
что именно он выполняет;
на какой площадке;
каким оборудованием;
по какой документации;
как результат передается заявителю;
кто проводит приемку.
Одного договора с общей формулировкой может быть недостаточно, если из него невозможно понять реальную роль подрядчика.
Сведения для ГИСП
Карточка продукции должна соответствовать утвержденной технической версии изделия.
Перед ее заполнением необходимо определить:
единое наименование;
модель и серию;
код ОКПД-2;
основные характеристики;
единицы измерения;
связь с конкретной КД.
Использовать коммерческий каталог как единственный источник рискованно: в нем могут применяться сокращения и укрупненные описания, отсутствующие в технических документах.
Мини-вывод: каждая группа документов закрывает отдельный вопрос, но все они должны описывать одно изделие и один производственный процесс.

С какого документа начинать подготовку
Начинать следует с документации на фактически выпускаемую конфигурацию продукции.
Шаг 1. Зафиксировать объект подтверждения
Сначала определяют, какие модели и исполнения войдут в проект. Если предприятие выпускает широкую линейку, не следует автоматически включать ее целиком. Нужно установить, насколько изделия совпадают по конструкции, операциям и доказательной базе.
Шаг 2. Проверить состав изделия
Спецификация должна соответствовать фактической комплектации. Если в производстве используются замены или аналоги, их необходимо отразить и оценить влияние на другие документы.
Шаг 3. Проверить технологический маршрут
После утверждения состава определяют реальные операции и распределяют их между собственными площадками и подрядчиками.
Шаг 4. Подобрать ресурсы
Только после этого составляют сведения об оборудовании, персонале и помещениях.
Шаг 5. Формировать справки и данные ГИСП
Справки заполняются на основании уже согласованных технических данных, а не параллельно с их уточнением.
Мини-вывод: если начать со справок, любое изменение КД или ТД потребует переделки уже заполненных форм.

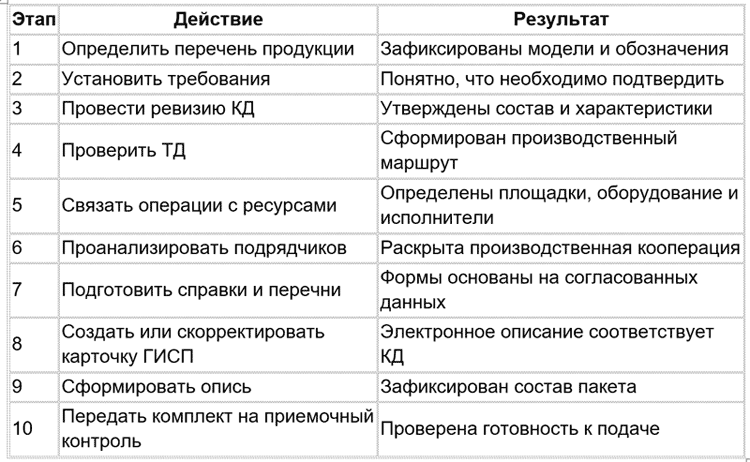

Основные этапы формирования пакета

Последний этап целесообразно рассматривать отдельно. Методике приемочного контроля посвящена самостоятельная статья «Проверка документов перед подачей в Реестр Минпромторга».
Мини-вывод: проект заканчивается не заполнением последней справки, а формированием проверяемого и управляемого комплекта.
Как организовать работу подразделений
В проекте могут участвовать:
конструкторы;
технологи;
производство;
отдел качества;
главный механик;
кадровая служба;
закупки;
бухгалтерия;
юристы;
специалист по ГИСП.
Но большое количество участников не означает, что работа организована.
Необходимо определить:
кто утверждает состав продукции;
кто отвечает за КД;
кто формирует производственный маршрут;
кто получает документы подрядчиков;
кто готовит сведения об оборудовании и персонале;
кто работает в ГИСП;
кто контролирует сроки;
кто согласует финальные версии.
Полезно вести единую таблицу:
Полезно вести единую таблицу:
Документ или данные | Ответственный | Исходный источник | Срок | Статус |
Такой реестр позволяет увидеть, какие документы отсутствуют, кто задерживает предоставление сведений и какие файлы нельзя готовить до завершения
Такой реестр позволяет увидеть, какие документы отсутствуют, кто задерживает предоставление сведений и какие файлы нельзя готовить до завершения предыдущего этапа.
Мини-вывод: основная задача координатора — управлять зависимостями, а не самостоятельно создавать всю документацию.

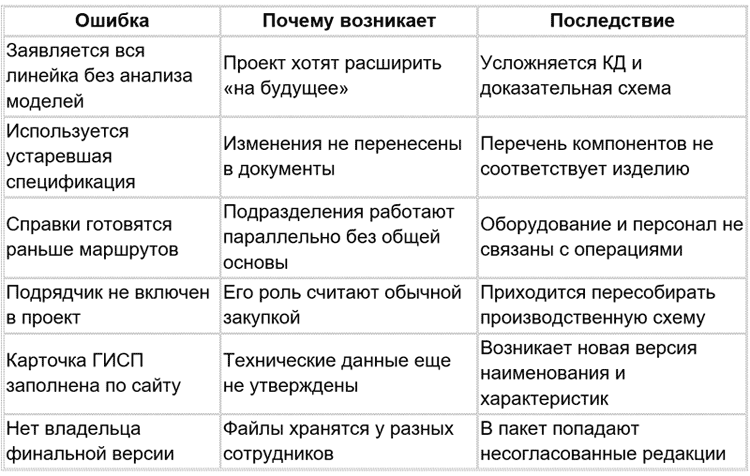

Типичные ошибки при подготовке

Замечания и отказ могут возникнуть, если документы не подтверждают необходимую операцию, относятся к другой продукции или содержат существенные недостоверные сведения.
Мини-вывод: большинство проблем закладывается еще на этапе выбора исходных данных и последовательности работы.
Что предприятия чаще всего упускают
Первое — границы проекта. Не всегда несколько моделей можно объединить в одну доказательную схему.
Второе — изменения изделия. Продукция могла модернизироваться, а КД и ТД остались в прежней редакции.
Третье — участие подрядчиков. Операция может ошибочно описываться как собственная.
Четвертое — первичные производственные документы. Формальная маршрутная карта должна соответствовать реальному процессу и доступным ресурсам.
Пятое — управление версиями. После утверждения исходных данных любое изменение должно проверяться по связанным документам.
Шестое — время внутренних сотрудников. Даже при небольшом количестве файлов проект может потребовать значительного участия технических подразделений.
Мини-вывод: самые значимые риски находятся на стыке производства, документации и ответственности подразделений.
Что можно проверить самостоятельно
До передачи пакета на итоговый контроль предприятие может оценить, сформирована ли основа проекта.
Для каждой модели найдена соответствующая КД.
Спецификации отражают фактическую комплектацию.
Производственный маршрут описан полностью.
Определены собственные и подрядные операции.
Для операций найдены площадки, оборудование и исполнители.
Получены основные документы подрядчиков.
Составлены перечни сырья и комплектующих.
Данные для ГИСП основаны на технических документах.
Назначены ответственные за каждый раздел.
Определена последовательность подготовки.
Ведется единый реестр документов и версий.
Сформирован предварительный проект описи.
Самопроверка не заменяет анализ применимых требований, но позволяет увидеть, насколько организована внутренняя часть проекта.
Мини-вывод: если невозможно сформировать проект описи и назначить владельца каждого документа, пакет еще не собран.

Как неправильная последовательность подготовки приводит к переделке пакета
Условный пример.
Предприятие выпускает электронный блок управления. Корпус, сборка и испытания выполняются на собственной площадке. Печатные узлы изготавливает подрядчик.
Ошибочный подход состоял в том, что специалист по ГИСП начал с карточки продукции, технолог подготовил маршрут только по собственному участку, а перечень компонентов был составлен по недавним закупкам.
В результате:
название в ГИСП отличалось от ТУ;
подрядная операция выглядела собственной;
часть компонентов отсутствовала в спецификации;
оборудование подрядчика не было учтено;
справка об оборудовании заявителя содержала лишние позиции.
Корректная последовательность:
определить точную конфигурацию блока;
актуализировать спецификацию;
разделить собственные и подрядные операции;
получить документы подрядчика;
сформировать полный производственный маршрут;
подготовить сведения об оборудовании и персонале;
составить перечень компонентов;
скорректировать карточку ГИСП;
сформировать проект описи.
Возможное последствие первоначального подхода — повторная переделка нескольких разделов уже после начала официальной проверки.
Управленческий вывод: раннее заполнение форм не сокращает срок, если техническая основа проекта еще не согласована.
Как оценить сроки и затраты
Для предварительной оценки разделите работу на четыре блока:
ревизия исходной КД и ТД;
устранение технических пробелов;
сбор сведений о ресурсах и подрядчиках;
подготовка справок, ГИСП и описи.
В бюджет следует включать:
время конструкторов и технологов;
участие производства и отдела качества;
работу юристов;
сбор кадровых сведений;
получение документов подрядчиков;
корректировку КД и ТД;
подготовку электронной части;
координацию проекта;
резерв на исправления.
Срок нельзя достоверно оценить только по количеству моделей. Если документация соответствует фактическому производству, подготовка будет управляемой. Если необходимо восстанавливать состав изделия и маршрут, основная часть времени уйдет не на ГИСП, а на внутреннюю техническую работу.
Экономический эффект от реестровой записи лучше считать отдельно: по конкретным закупкам, марже, стоимости проекта и цене задержки.
Мини-вывод: реалистичный бюджет появляется после ревизии одной продукции, а не на основании общего списка файлов.
Когда целесообразно привлечь внешних экспертов
Внешняя помощь полезна, если предприятию необходимо определить саму архитектуру проекта.
Например:
неясно, какие модели включать;
документы разрабатывались в разные годы;
требуется сформировать перечень доказательств;
участвуют несколько площадок;
значимые операции выполняют подрядчики;
внутренние подразделения по-разному описывают производство;
необходимо спланировать работу к установленному сроку.
Практическим результатом должны быть:
карта требований;
перечень документов;
распределение задач;
список недостающих материалов;
последовательность подготовки;
предварительная структура описи.
«Корстоун» может подключиться на этапе формирования проекта и помочь связать требования с реальными операциями и документами. Это не является обещанием решения ТПП или Минпромторга, но позволяет предприятию понимать объем работ до активного заполнения форм.
Мини-вывод: внешнюю экспертизу целесообразно использовать не вместо работы предприятия, а для правильной постановки и организации проекта.
Что делать дальше
Первый безопасный шаг — выбрать одну продукцию и составить карту подготовки:
Требование | Необходимый документ | Ответственный | Текущее состояние | Следующее действие |
После этого необходимо:
закрыть вопросы по составу продукции;
утвердить производственный маршрут;
определить ресурсы и подрядчиков;
подготовить недостающую документацию;
сформировать справки и сведения ГИСП;
собрать предварительную опись;
передать пакет на отдельную приемочную проверку.
Для начала работы с «Корстоун» можно предоставить краткое описание продукции, перечень моделей, существующую КД и схему производства. На основании этих материалов определяется состав проекта и последовательность подготовки. Получите карту подготовки документов.

Частые вопросы
Существует ли единый перечень документов для любой продукции?
Нет. Основные группы повторяются, но точный состав зависит от вида продукции, требований, технологического процесса, числа площадок и роли подрядчиков. Рабочий перечень формируется после определения конкретной продукции и сценария подтверждения.
Можно ли использовать документацию, разработанную несколько лет назад?
Можно, если она соответствует фактически выпускаемому изделию. Необходимо проверить изменения конструкции, характеристик, комплектующих, оборудования и технологии. Дата документа сама по себе не является определяющим критерием.
Обязательно ли иметь все оборудование в собственности?
Не всегда. Оборудование может использоваться на ином законном основании. Необходимо подтвердить право использования, место установки, доступность и участие в конкретных производственных операциях.
Можно ли объединить несколько моделей в одном проекте?
Это зависит от сходства конструкции, характеристик и производственного маршрута. Если модели существенно различаются, объединение может усложнить идентификацию и потребовать разных комплектов подтверждающих документов.
Достаточно ли договора с подрядчиком?
Обычно нет, если подрядчик выполняет значимую производственную операцию. Необходимо раскрыть содержание работ, площадку, оборудование, персонал и связь результата с заявляемой продукцией.
Можно ли начать подготовку с карточки продукции в ГИСП?
Технически карточку можно создать заранее, но использовать ее как источник исходных данных не следует. Сначала лучше утвердить наименование, характеристики и состав изделия, а затем перенести согласованные сведения в систему.
Сколько времени занимает формирование пакета?
Срок зависит от состояния КД и ТД, количества моделей, числа подрядчиков и объема необходимых исправлений. Наиболее точную оценку можно получить после ревизии документов по одной продукции.
Как организовать подготовку документов без повторной работы
Формирование документов для Реестра Минпромторга следует организовывать как производственный проект, а не как административный сбор файлов. Руководителю важно сначала определить, какая продукция заявляется, по какому маршруту она производится и какими документами подтверждается каждый значимый элемент процесса.
Цена неправильной последовательности — повторная работа технических подразделений, постоянная корректировка справок и перенос календаря подачи. Если сначала заполнить электронные формы, а затем уточнять состав изделия и роль подрядчиков, предприятие несколько раз вернется к уже выполненным задачам.
Безопасный следующий шаг — сформировать карту подготовки по одной продукции: требования, документы, ответственные, текущие разрывы и порядок действий. После сборки комплект должен пройти отдельный приемочный контроль. Если предприятие не может самостоятельно определить состав пакета и зависимости между документами, «Корстоун» может помочь разработать карту подготовки и рабочую последовательность без подмены установленной экспертизы.
